Proba statică a noului pod din Câmpeni, finalizată cu succes
Noul pod din Câmpeni, care traversează râul Arieș pe Strada Izvoarelor, a trecut joi, 17 septembrie 2026, prin proba statică a suprastructurii, una dintre ultimele etape tehnice înainte de deschiderea pentru circulația rutieră. Testarea a fost anunțată de primarul orașului Câmpeni.

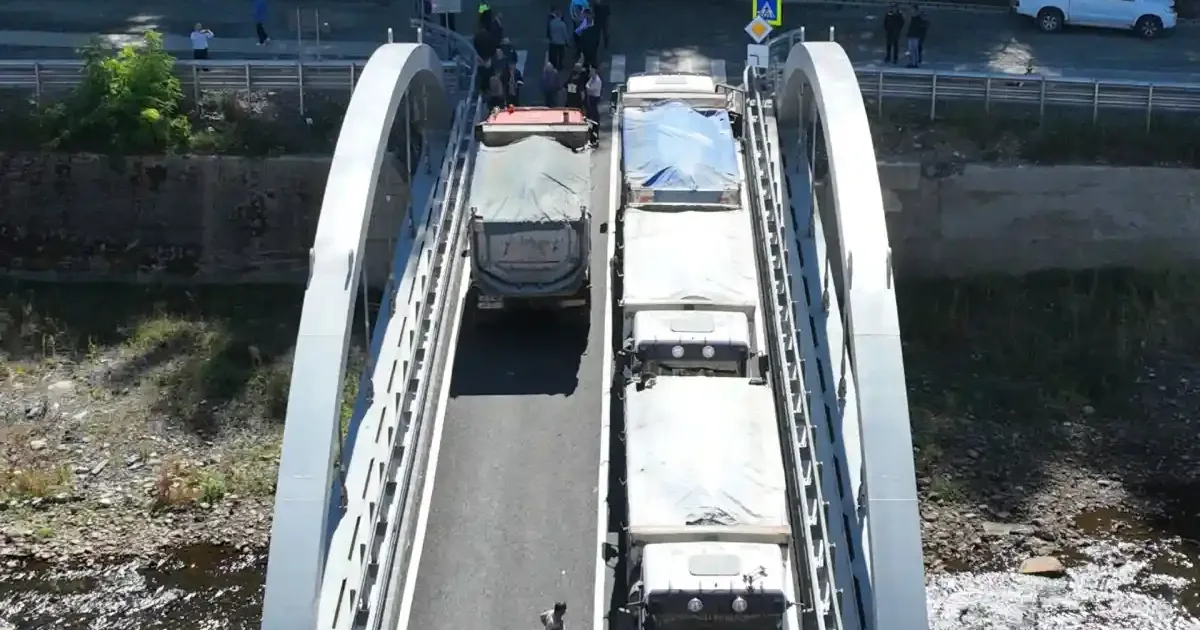

Pentru verificarea rezistenței structurii în condiții reale de încărcare, au fost utilizate patru autocamioane 8×4, fiecare cu o masă totală de aproximativ 42 de tone. Vehiculele au fost amplasate în șase configurații diferite, pentru a reproduce principalele solicitări care pot apărea în exploatare, inclusiv încovoierea, torsiunea și forța tăietoare.
În ipoteza cea mai defavorabilă – cu trei camioane dispuse pe o bandă și al patrulea pe mijlocul podului, pe cea de-a doua bandă – deformația maximă măsurată a fost de 9,5 mm. Valoarea maximă admisibilă calculată este de 15,8 mm, ceea ce indică o comportare a structurii în parametrii proiectați.
Date tehnice ale obiectivului
Podul are o lungime totală de 37,60 de metri, inclusiv culeele, iar deschiderea suprastructurii este de 34,40 de metri. Sistemul structural utilizat este cel cu arce metalice cu tiranți verticali, tip Langer, simplu rezemate. Proiectarea s-a realizat conform Eurocodurilor, iar durata de viață proiectată este de minimum 120 de ani.
Pentru arce, antretoaze și tiranți a fost folosit oțelul special S355 J2W+N, cu rezistență la coroziune atmosferică. Capacitatea structurală calculată este de minimum 252 de tone, echivalentul a șase autocamioane de câte 42 de tone fiecare.
Testarea reprezintă un pas tehnic esențial înaintea recepției la terminarea lucrării. Potrivit anunțului făcut de edilul din Câmpeni, după finalizarea recepției, care va avea loc în câteva zile, podul va fi dat în folosință.
